歷時5年半,中國在尼羅河上修了座「非洲三峽」

麥洛維大壩全長相當於3個三峽大壩、25個美國胡佛水壩,不僅工程量巨大,而且施工難度大,涉及的技術非常全面、複雜。

出品 | 網易新聞

作者 | 須臾千秋,清華大學土木工程博士

  你知道嗎?全世界最長的大壩既不在歐美髮達國家,也不在中國境內,而是在非洲。

  它來自非洲的蘇丹共和國,位於首都喀土穆以北350公里的尼羅河上,全長9285米,相當於三峽大壩的三倍,美國胡佛水壩的25倍。其漫長的壩身包含了5種壩型,工程量之巨大幾乎可以與三峽工程相媲美。它就是麥洛維大壩。

  麥洛維大壩雖然不建在中國,但卻是不折不扣的「中國製造」。2003年6月,中國水利電力對外公司牽頭與中國水利水電建設集團公司強強聯手,擊敗了55家國際知名公司組成的44個聯營體,一舉奪得了蘇丹麥洛維大壩土建工程承包合同。工程在2003年7月正式開工,歷時5年半建設完成,總投資超過16億美元。

麥洛維大壩全景

(一)麥洛維大壩如何改變蘇丹經濟?

  蘇丹共和國位於非洲東北部,國土面積188萬平方公里,是非洲面積第三大國,素有「世界火爐」之稱,全國氣候差異很大,北部是乾旱的撒哈拉沙漠,南部則是潮濕的沼澤和熱帶雨林。

  蘇丹國內並不缺少水資源,但分布卻極不均衡,落後的基礎設施使得國內真正可以耕種的土地極少,而且洪澇和乾旱交替,人民苦不堪言。

  同時,蘇丹國內的供電情況也十分堪憂。在2003年以前,蘇丹國內沒有一個完整的國家電網,只能靠分散布置的一些燃油發電機來提供電力,不僅污染巨大,而且電價十分昂貴,只有少數富人才用得起,更談不上支援國內的工業發展了。

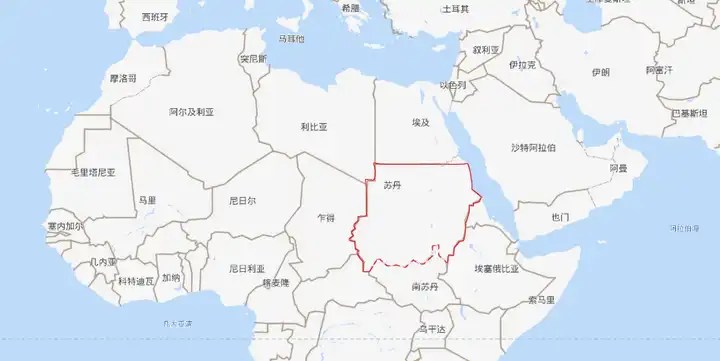

蘇丹在非洲的位置

  全長6700公里的尼羅河,有2000多公里流經蘇丹境內,青尼羅河與白尼羅河在喀土穆彙集之後水量大增,其中蘊藏了巨大的能量可以供人利用。但蘇丹工業基礎薄弱,技術落後,沒有能力獨立修建一個橫跨尼羅河的巨型水利樞紐。

  在中國企業和5400多名職工的努力下,麥洛維大壩最終建成,電站全部十台機組於2010年4月8日併網發電,蘇丹半個世紀的夢想最終得以實現。

  麥洛維水電站的總裝機容量高達1250兆瓦,它的建成使得蘇丹全國的總電力供應翻了兩倍,蘇丹民用電和工業用電費用直接降低了25%,農業用電降低30%。

  配套興建的5萬伏高壓輸電線路將電站所發的電輸往全國,形成以麥洛維為中心的全國電網,使蘇丹從一個沒有國家電網的國家,一躍成為擁有先進國家電網的國家。

  廉價的水電還將目前用於發電的原油置換了出來用於出口創匯,改變了蘇丹的能源結構。

  不僅僅是供電方面,麥洛維水利設施還大大改善了尼羅河兩岸的生態環境,使水渠呈網狀布散在撒哈拉沙漠邊緣,增加了100多萬畝耕地,惠及400多萬蘇丹農民,一舉改變了蘇丹的農業格局。共有超過1/3的蘇丹人民從麥洛維大壩中獲益,麥洛維大壩堪稱蘇丹國家起飛的生命之壩。

(二)在尼羅河上修建大壩難在哪兒?

  駕馭尼羅河這條世界上最長的河流並非易事。

  在蘇丹段,尼羅河水深不大,河流兩側坡度極緩,這也就是說,要想把尼羅河水位抬高到一個適宜發電的高度,就會在上游形成一個面積極為巨大的水庫,水庫總儲量達到了124億立方米,大壩的長度也將達到驚人的9.7公里。

  因此,相比起一般的大壩,麥洛維大壩工程不僅工程量巨大,而且施工難度大,涉及的技術更是非常全面、非常複雜。

  通常情況下,一座大壩只涉及到一至兩種壩型,但麥洛維大壩的壩體實在太長,因而不得不針對不同的需求採用了5種壩型,包括混凝土面板堆石壩、粘土芯牆堆石壩、混凝土重力壩,還有土壩和閘壩,除了沒有拱壩外,幾乎覆蓋了所有的河川樞紐壩形。

  其中,混凝土面板堆石壩為整座大壩的主體,總長度5.8公里,面板總面積21.5萬平方米,創下了世界面板壩之最。

一眼望不到邊際的麥洛維大壩

  麥洛維大壩處於半沙漠地區,施工條件十分惡劣,作為一個超大體積的混凝土工程,受到外界結構和地質約束的大壩本就很容易發生開裂。而麥洛維大壩所處的環境中不僅晝夜溫差大,而且十分乾旱,這會在混凝土內部造成巨大的內部拉應力,造成開裂。

  乾旱的環境還會造成混凝土表面失水量增加,進一步加劇裂縫的發展。大壩上的裂縫會隨著大壩的運轉逐漸深入,最終嚴重危害大壩的安全。

  中國工程師們把國內的工程經驗帶到了麥洛維大壩中,經過系統的計算機應力模擬和細緻的保溫養護,並在裂縫產生時及時處理,項目部最終度過了大壩開裂的險關,沒有影響到上游壩面的正常使用。

  在一些特殊部位,如泄洪壩段的導流底孔等處,混凝土對溫度的變化更為敏感,也更容易發生開裂。工程師們在這裡進行了有針對性的局部加強來抵抗裂縫。

  在整個五年半的施工過程中,麥洛維大壩工程的施工質量始終處於受控狀態,在平均氣溫超過40度的高溫乾燥地區所施工的面板沒有裂縫,創造了世界奇蹟。

  麥洛維大壩中,最重要的組成部分就是構成整座大壩最核心體積的黏土和碎石心牆。在左右岸的土堤上游一側,還需要有防護大壩的大塊石料。麥洛維大壩的體積實在太大,因此項目部不得不把大量的工時放在採石上。

  為了提高開採的整體效率,工程師們採用了擠壓爆破法來進行開採,簡單說來,就是在一次爆破後並不急於清走全部炸出的土石,而是在現場預留出一定的渣堆,利用預留渣堆對爆區的擠壓約束作用,控制爆堆的前沖距離,進而提高爆炸能量的利用率。

  這樣一來,可以減少岩石的拋擲運動和空氣衝擊波的能量損失,一次爆破就可以帶來較大的產出。鑿岩爆破和挖裝還可以各自形成一個獨立的施工作業區,進行平行作業,大大提高了工作效率。

  不過,這種爆破方式對經驗和技巧的要求很高。中國工程師們也是在施工過程中針對礦山的具體情況,不斷地調整參數,改進工藝,才最終總結出了最為理想的爆破流程,在採石這一關鍵流程中提高了施工效率,為整個大壩的施工趕上了一大波工期。

擠壓爆破法

(三)在欠發達國家施工,海量的物資供應如何保障?

  要修建這樣一座龐然大物,需要極其大量的鋼筋水泥、機械設備和人員生活物資。蘇丹的工業基礎薄弱,物資極度匱乏,工程所需的大部分物資都要依靠進口,其中絕大多數要從中國國內直接採購。

  這極大地提高了物資獲得的難度和成本,除了國際工程物資保障常有的困難外,更為嚴重的是蘇丹境內物資的清關運輸。

  當地的交通條件非常落後,從港口到工地只有一條長800公里、建於100多年前的米軌鐵路,最大運輸能力不到每月1萬噸,而且火車時常拋錨,鐵路經常中斷。貨物僅僅從港口運到現場,最短也需要7天時間,最長則需要整整三個月。

一百年前殖民者修建的老式米軌鐵路

蘇丹火車內景

  公路的運輸則更為惡劣,尤其是2005年達爾富爾地區開始大規模糧食運輸,佔用了當地絕大部分的運輸力量,這給僅有的運輸力量雪上加霜。

  此外,港口的設備也十分落後,管理混亂,裝卸貨的速度十分緩慢,靠港船隻要在錨地等待一周才能靠港。

  為了能讓物資的供應跟得上工程進度,不拖延工期,項目部進行了統一的物資保障體制。他們把物資分為普通的海運計劃和緊急空運計劃,即使是緊急空運,也提前一個月制定好規劃計劃,打好充足的提前量以確保萬無一失。

  為了避免清關工作成為物資保障的瓶頸,項目部專門增派了人員,城裡蘇丹港辦事處,監督每一步的清關運輸工作。

  考慮到當地的運力捉襟見肘,項目部甚至在國內採購運輸車輛,組建運輸車隊來自行運輸貨物。

  這樣一來,到達現場的物資流量最高達到了每月4萬噸,有效解決了物資供應保障問題。此外,還通過與蘇丹高層之間的協調,極大地簡化了免稅審核、清關報批等流程,提高了運輸效率。

結語

  2010年4月8日,麥洛維大壩電站併網發電,標誌著大壩最終投入使用。一直以來,中國都是蘇丹的最大投資國,未來源源不斷的基建、交通和經貿項目,會越來越多地造福兩國人民。
